프로젝트 간트차트 작성법, 작업 기간과 종속성으로 일정 관리하기
간트차트(Gantt Chart)는 프로젝트 일정을 가로 막대로 보여 주는 가장 기본적인 일정 관리 도구입니다. 작업이 언제 시작해 언제 끝나는지, 어떤 작업이 끝나야 다음 작업을 시작할 수 있는지를 한눈에 볼 수 있습니다.
간트차트의 구성 요소
작업 목록(WBS): 세로 축에 나열하는 작업 단위
시간 축: 가로 축의 날짜·주·월
막대: 작업의 시작일부터 종료일까지의 기간
종속성: 앞 작업이 끝나야 시작할 수 있는 작업 간 연결
진행률: 막대 위에 표시하는 완료 정도
간트차트 작성 순서
최종 산출물을 기준으로 작업을 나눕니다(WBS).
작업마다 기간과 담당자를 정합니다.
작업 간 선후관계(종속성)를 연결합니다.
마일스톤(중요 시점)을 표시합니다.
진행하면서 진행률과 일정을 갱신합니다.
프로젝트 포인트의 간트차트
인클루드웹의 프로젝트관리 솔루션 프로젝트 포인트에서는 작업의 시작·종료 시점, 기간, 작업 간 종속성을 간트차트로 계획하고 관리합니다.

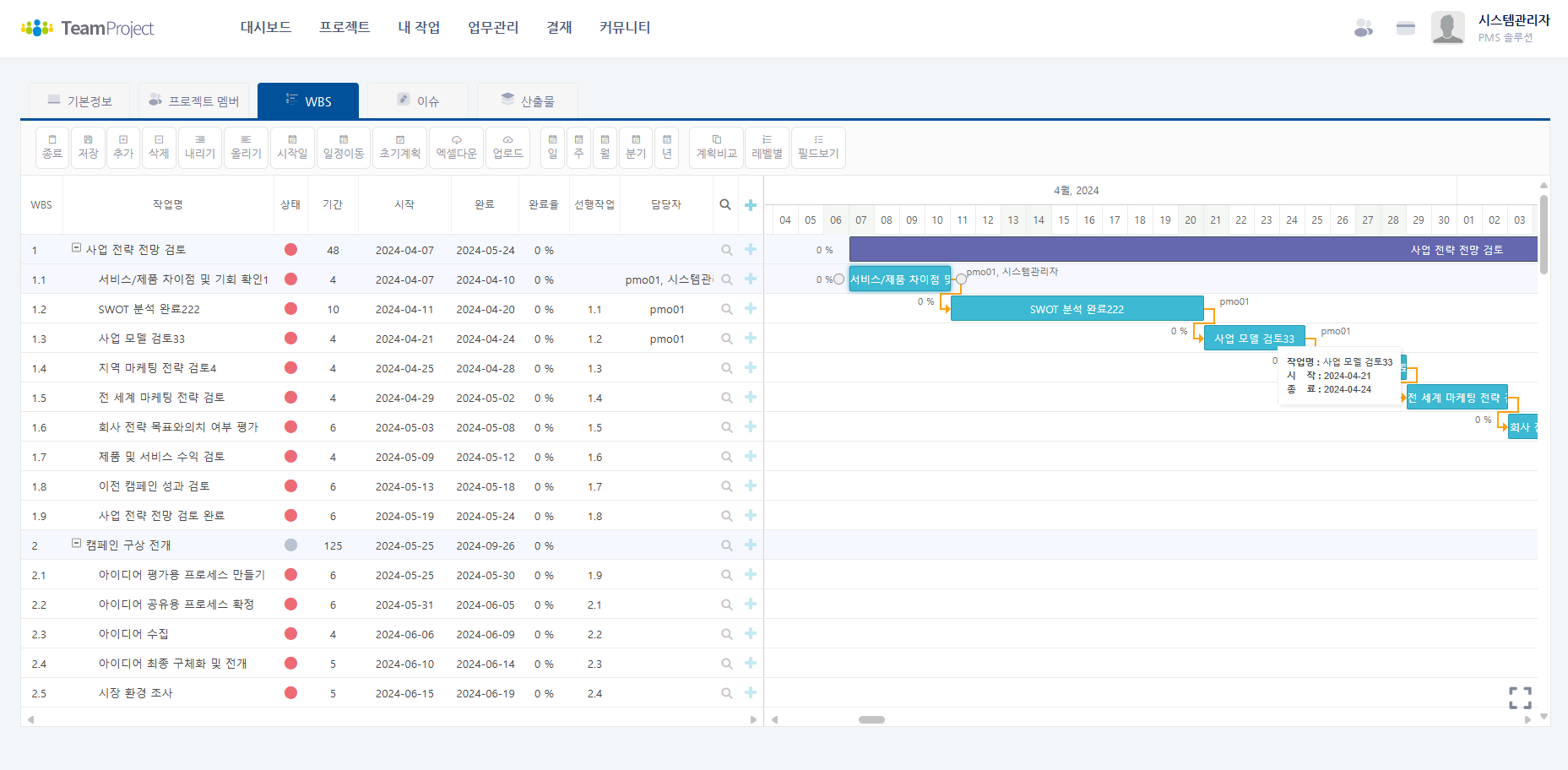

프로젝트 포인트 간트차트
여러 프로젝트를 운영한다면 프로젝트 센터에서 프로젝트별 상태와 성과를 한곳에서 모니터링할 수 있습니다.

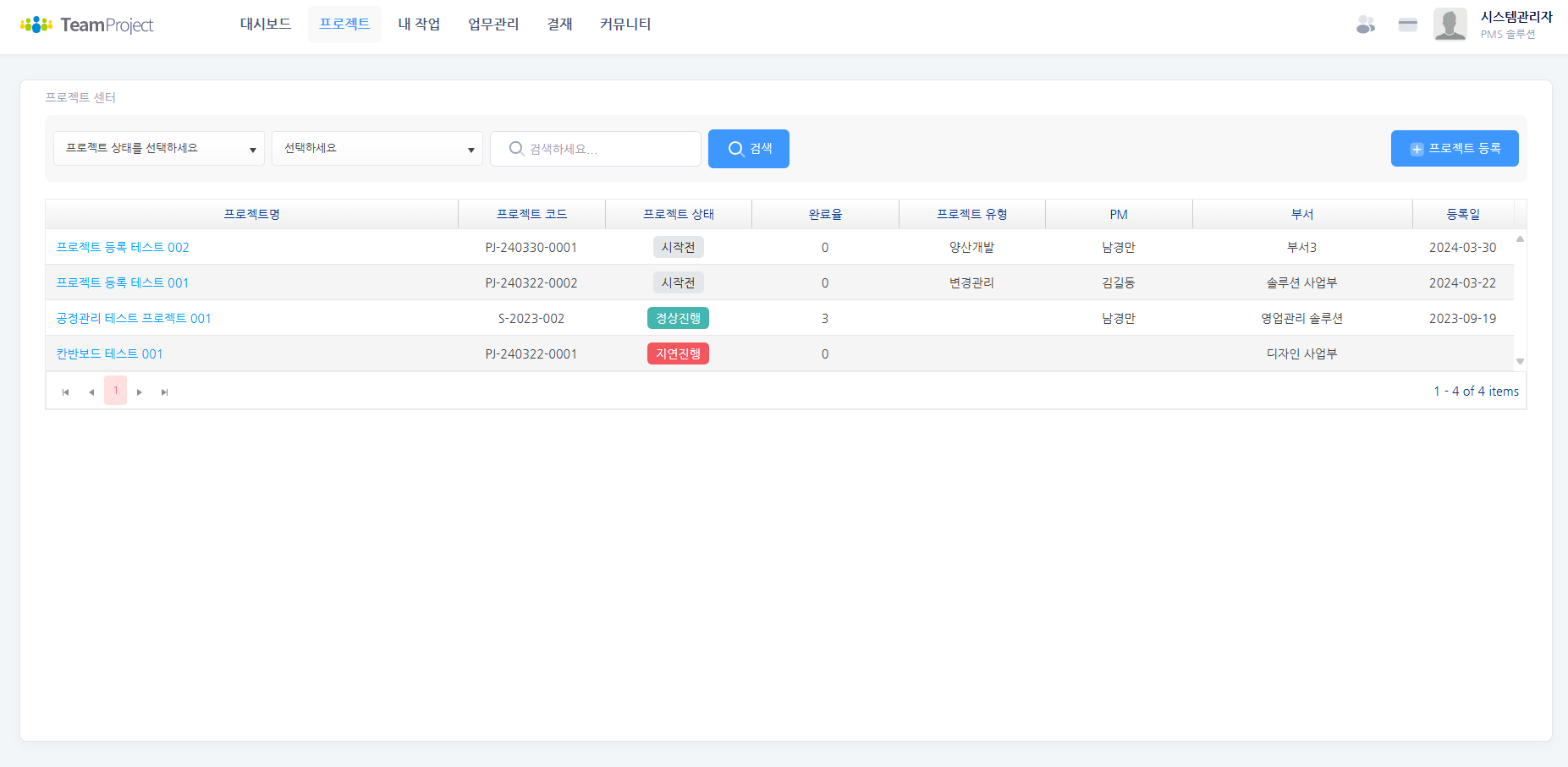

프로젝트 포인트 프로젝트 센터
실무에서 이렇게 활용하세요
예를 들어 6개월짜리 시스템 구축 프로젝트라면 분석·설계·개발·테스트·이행 단계를 상위 작업으로 두고, 각 단계 아래에 실제 작업을 1~2주 단위로 나눠 등록합니다. 설계 완료가 개발 시작의 선행 작업이 되도록 종속성을 연결하면, 설계가 일주일 늦어졌을 때 뒤따르는 작업이 얼마나 밀리는지 간트차트에서 바로 보입니다.
주간 회의에서는 간트차트의 진행률을 갱신하고, 늦어지는 작업은 이슈로 등록해 담당자와 해결 기한을 정합니다. 여러 프로젝트를 운영하는 조직은 프로젝트 센터에서 전체 프로젝트의 상태를 함께 확인합니다.
간트차트 작성 체크리스트
작업은 담당자가 1~2주 안에 끝낼 수 있는 크기로 나누기
모든 작업에 담당자와 기간 지정
선후관계(종속성) 빠짐없이 연결
주요 마일스톤(설계 승인, 오픈 등) 표시
주 1회 진행률 갱신
일정 변경은 변경요청으로 기록
자주 묻는 질문
Q. 간트차트와 WBS는 무엇이 다른가요?
A. WBS는 해야 할 일을 계층적으로 나눈 목록이고, 간트차트는 그 작업들을 시간 축 위에 막대로 배치해 일정과 종속성을 보여 주는 도구입니다.
Q. 프로젝트 비용도 함께 관리할 수 있나요?
A. 프로젝트 비용 메뉴에서 인건비, 자재비, 장비 비용, 간접비 등을 계획하고 관리합니다.
Q. 요금은 어떻게 되나요?
A. 인클루드웹 구독결제 페이지 기준 클라우드 단독형 월 기본료 250,000원이며 언제든 해지할 수 있습니다(2026년 10월 31일 기준).
간트차트가 특히 필요한 경우
작업 간 선후관계가 복잡한 프로젝트(설계 → 개발 → 테스트)
외부 업체·고객 일정과 맞물리는 프로젝트
여러 프로젝트가 같은 인력을 나눠 쓰는 조직
경영진이나 고객에게 일정 보고가 자주 필요한 경우
자주 하는 실수
작업을 너무 크게 잡아 진행률을 판단하기 어려움
종속성을 연결하지 않아 지연 영향이 안 보임
처음 계획만 세우고 갱신하지 않음
일정 변경을 기록 없이 바꿔 나중에 근거가 없음
프로젝트 포인트에서는 간트차트와 함께 이슈관리, 변경요청 관리, 업무보고가 같은 프로젝트 안에 있어서, 일정 변경의 이유와 승인 이력을 함께 남길 수 있습니다.
인클루드웹 솔루션 도입 안내
인클루드웹은 건설관리 솔루션 컨플랜, 프로젝트관리 솔루션 프로젝트 포인트, 영업관리 CRM 세일즈 포인트를 클라우드 구독형으로 제공합니다. 세 솔루션 모두 웹에서 바로 사용할 수 있고, 인클루드웹 구독결제 페이지 기준 클라우드 단독형 월 기본료는 솔루션별 250,000원입니다. 카드를 등록하면 월 정기결제가 시작되고 언제든지 해지할 수 있습니다(2026년 10월 31일 기준).
제조, 제약, 회계, 금융 등 다양한 분야의 기업에 프로젝트 포인트와 Microsoft EPM 기반 프로젝트 관리 시스템을 구축해 왔으며, 현대위아, KPMG, 현대제철, 금호석유화학, 유한양행, 현대모비스, 삼성전자, 오토닉스 등의 구축 사례가 있습니다. 조직의 업무 방식에 맞춘 구축 범위와 일정은 무료 상담으로 함께 설계합니다.
핵심 정리
간트차트는 작업 목록(WBS), 시간 축, 기간 막대, 종속성, 진행률로 구성됩니다.
작성 순서: 작업 나누기 → 기간·담당자 지정 → 종속성 연결 → 마일스톤 표시 → 진행률 갱신
프로젝트 포인트는 작업의 시작·종료, 기간, 종속성을 간트차트로 관리합니다.
여러 프로젝트는 프로젝트 센터에서 상태와 성과를 함께 모니터링합니다.
일정 변경은 변경요청으로, 지연 원인은 이슈로 기록합니다.
간트차트는 한 번 그리는 것보다 꾸준히 갱신하는 것이 중요합니다. 팀 전체가 같은 일정표를 보고 일하면 회의 시간도 줄고 일정 지연을 더 일찍 발견할 수 있습니다.
