건설 현장 손익관리 방법, 실행예산 대비 실제 원가 한눈에 보기

2026-10-31

건설 현장 손익관리 방법, 실행예산 대비 실제 원가 한눈에 보기

공사는 끝났는데 "그래서 이 현장 남았어, 손해 봤어?"라는 질문에 바로 답하기 어려운 경우가 많습니다. 자재비, 노무비, 외주비가 엑셀 여러 장과 결재 서류에 흩어져 있기 때문입니다.

이번 글에서는 건설 현장 손익관리의 기본 흐름과, 건설관리 솔루션 컨플랜으로 실행예산 대비 실제 원가를 한 화면에서 보는 방법을 소개합니다.

건설 현장 손익관리, 이 4가지를 봐야 합니다

항목

의미

계약 금액

발주처와 맺은 도급 금액

실행 예산

현장을 실제로 운영하기 위해 잡은 예산 (자재비·인건비·경비·외주비)

실제 집행 원가

지금까지 실제로 쓴 돈

기성율·미수금

공정 진행에 따라 청구한 기성과 아직 받지 못한 금액

핵심은 실행 예산 대비 실제 원가가 얼마나 집행됐는지, 그리고 기성율에 비해 원가가 앞서 나가고 있지 않은지를 수시로 확인하는 것입니다.

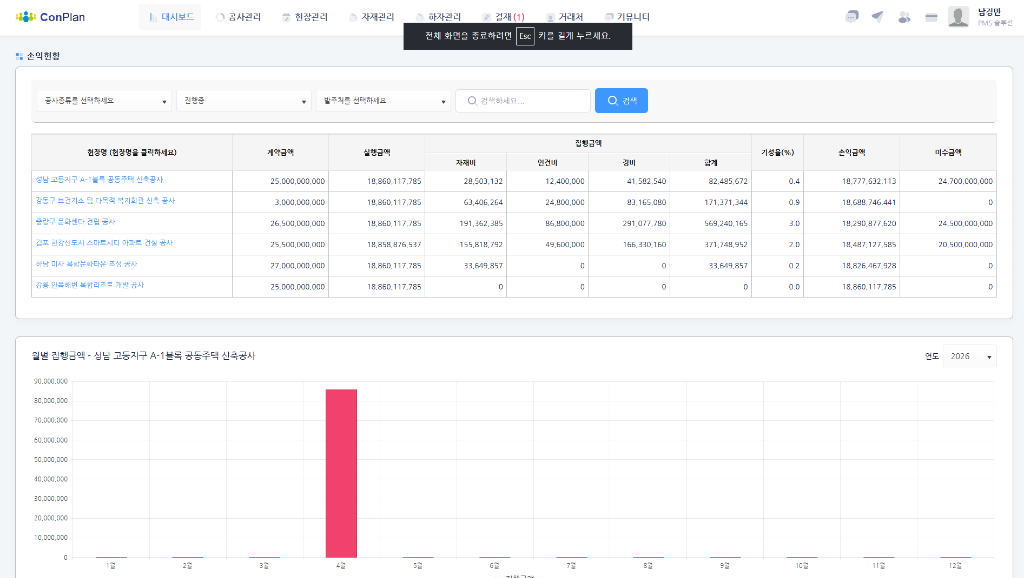

컨플랜 손익현황: 현장별 손익을 실시간으로

컨플랜 손익현황 화면, 현장별 계약금액·실행예산·실제 원가 비교

컨플랜 손익현황 화면

컨플랜 손익현황은 계약 금액과 실행 예산 대비 실제 집행 원가(자재비·인건비·경비)를 비교하고, 기성율에 따른 손익과 미수금을 확인하는 화면입니다. 현장에서 등록한 자재 발주, 구매, 일출역(일용직 출역) 노무비가 같은 시스템에 쌓이기 때문에 따로 취합하지 않아도 원가가 자동으로 반영됩니다.

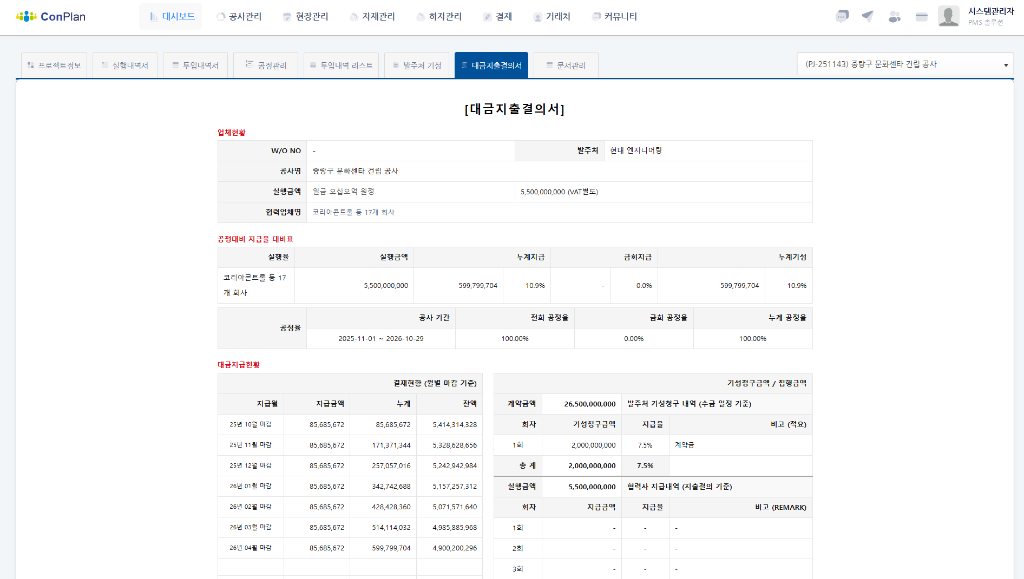

대금지출결의서: 지급 근거를 한 장으로

컨플랜 대금지출결의서 화면, 도급 계약·외주 실행 예산·누적 지급 원가

컨플랜 대금지출결의서

대금지출결의서는 도급 계약, 외주 실행 예산, 누적 지급 원가, 기성 청구 이력, 월별 캐시플로우 예측을 종합 보고서로 보여 줍니다. 협력업체 대금을 지급하기 전에 지금까지 얼마를 줬고 앞으로 얼마가 나갈지 한 번에 확인할 수 있어 결재가 빨라집니다.

공사 포트폴리오: 여러 현장을 한 번에

컨플랜 공사 포트폴리오 화면, 여러 공사 통합 관제

컨플랜 공사 포트폴리오

현장이 여러 개라면 공사 포트폴리오로 공사를 그룹으로 묶어 대시보드·타임라인·간트차트·비용 분석으로 통합 관제할 수 있습니다. 대표나 관리자가 전체 현장의 진행률과 비용 흐름을 한 화면에서 볼 수 있습니다.

손익관리를 위한 실무 순서

  1. 공사내역서·공사실행내역서로 계약 내역과 실행 예산을 먼저 확정합니다.

  2. 자재 발주·구매, 일출역·노무를 현장에서 바로 등록해 원가를 쌓습니다.

  3. 기성관리로 실제 작업량 기준 기성 금액과 기성률을 계산하고 전자결재로 확정합니다.

  4. 손익현황과 대금지출결의서로 현장별 손익과 캐시플로우를 정기적으로 점검합니다.

컨플랜 요금 및 바로가기

요금제

월 요금 (사용자 1인당)

연간 결제 시

프로젝트 수

비즈니스

8,500원

7,500원

50개

엔터프라이즈

13,000원

12,000원

무제한

단독서버

별도 문의

무제한

모든 요금제에서 구성원 수는 무제한이며, 웹 브라우저와 Android·iOS 모바일 앱을 함께 제공합니다.

컨플랜 바로가기: https://conplan.link / 도입 상담: 02-432-7053

인클루드웹 솔루션이 궁금하신가요?

건설관리, 프로젝트관리, 영업관리 솔루션 도입을 무료로 상담해 드립니다.
